蜜桃色欲av无码久久精品软件_一级黄毛片在线播放视频_无码手机电影_国产丝袜无码免费视频_自拍怡春院伊人免费_激情五月天激情综合网_一个人在线观看www免费视频_最大熟女av网站_娇妻被交换粗又大又硬毛片_十八岁禁止进入的网站

語言切換:

公司蒙能錫林發電廠2×350MW供熱機組工程鋼結構間冷塔第三層順利合攏

2017.07.17
分享

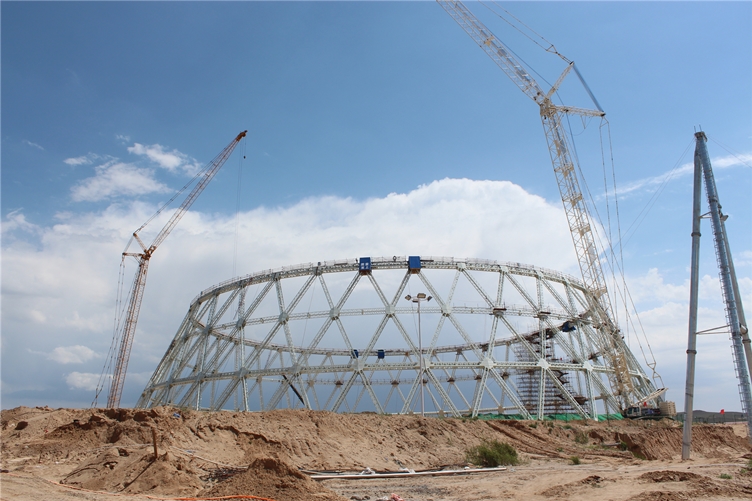

近日,公司蒙能錫林發電廠2×350MW供熱機組工程鋼結構間冷塔第三層三角架順利合攏。
       鋼結構間冷塔第三層三角架上部橫梁重約5.77噸,下部兩個斜梁重約3.76噸,典型的頭重腳輕。相對于一、二層構件重量均勻、離地高度來言,三層吊裝困難較大。同時,為保證四層以上三角架上蒙皮對中及接縫要求,第三層的吊裝精度及焊接工藝相對于一、二層要求更高。為確保安裝精度及準確度,集團公司副總經理、鋼構公司執行董事王慶偉親臨現場、研究鋼構件安裝的外放量及焊后收縮量,制定切實可行的安裝方案,鋼結構間冷塔第三層第一個三角架歷時四個小時,終于對中就位。由于安裝方案的合理性和可操作性,第三層鋼結構合攏只用了10天,比第一層吊裝快了20天,比第二層吊裝快了4天,比預計計劃提前了7天,工程質量、進度獲得了業主及格相關單位的一致好評。
       越往上安裝,工程的安裝難度將會越來越大,安裝精準度及焊接工藝要求將越來越高,公司蒙能錫林發電廠項目部將再接再厲,克難攻堅,嚴格過程控制,嚴把質量關,爭創鋼結構間冷塔精品工程,為公司大力發展鋼結構,推進綠色建筑做出積極的貢獻!


鋼結構間冷塔第三層順利合攏
